多措并举 防疫生产“两手抓 两不误”
发布日期:2018-05-25 查看次数:1922
中海城项目由我司第五工程部承建。该项目确定中标后,在公司领导的支持及项目部人员的努力下,迅速集结项目管理人员进场,做开工前的人、机、料等准备工作,并召开了项目动员会,明确了人员职责分工。
开工前夕,在项目经理和技术负责人的带领下,结合场地实际情况和工期要求,针对现场布置、安全防疫、文明施工、质量管控、施工进度等进行了全方位的规划与交底。

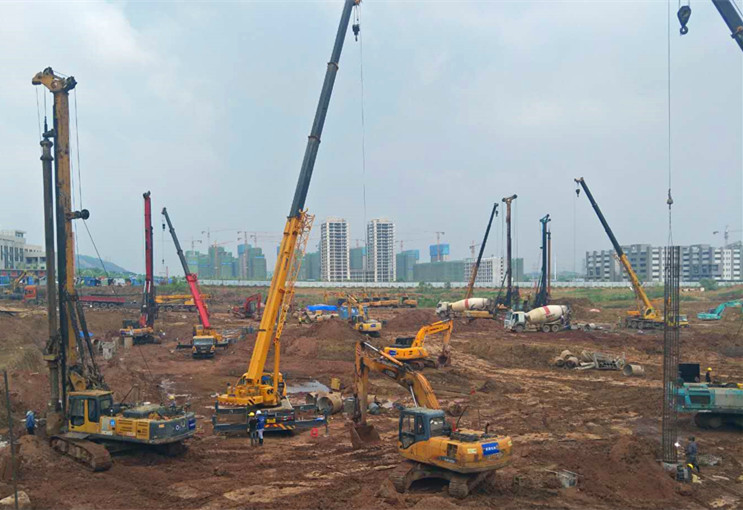

5月10日支护桩正式开工,售楼部西南侧支护桩由于施工场地狭小,采用了边打边回填的方式,为后续支护桩施工打开了工作面。
5月12日,中海城项目工程桩正式开工,由于此项目工期短、工作面广、设备、人员、材料运输压力较大,针对困难,项目部全体成员齐心协力,攻坚克难,因地制宜,积极采取有效应对措施:
1、项目部及时向公司职能部门汇报,在公司的支持下,解决了设备资源、材料供应等问题,并调配施工员充实了现场施工管理力量,通过一系列有效举措,施工步入正轨,日产量已达到正常水平。
2、甲方为后期的土方回填及道路规划,现场除了1#、2#楼,其余的楼栋和地库的桩基施工都要求在坑底作业。鉴于此,项目部为确保施工不受雨水天气影响,陆续组织了大量钢板以及砖渣进场铺设主路,确保施工不受影响。
3、由于1、5、6、9四栋楼在施工中发现存在软弱夹层,曾经一度被迫停工,项目部主动向甲方、监理发函,经与甲方、监理、地勘和设计多次开会协调沟通,及时调整施工方案,决定用超前钻补勘。随后, 12台超前钻机进场,在软弱夹层严重的楼栋进行超前钻施工,经过再次勘探,根据结果项目部做出了相应的处理意见和图纸变更,三天内恢复了正常施工。
4、目前,武汉市仍处在疫情防控的关键时期,甲方对安全文明施工要求严厉,项目部严格按照公司防疫及甲方要求,对施工现场人员实施了封闭式管控,每日定点监测人员体温,对工作区、生活区进行消杀。
截止至5月25日,已累计完成工程桩309根,地库桩38根,现场9台旋挖也在有条不紊的施工中。接下来的时间,项目部将积极按照甲方工期工作安排,全力推进工程进度。 (杨艳军)
