哈工大机器人集团武汉产业基地项目
发布日期:2020-09-28 查看次数:1839
鼓干劲 勇担当 全力推进项目建设

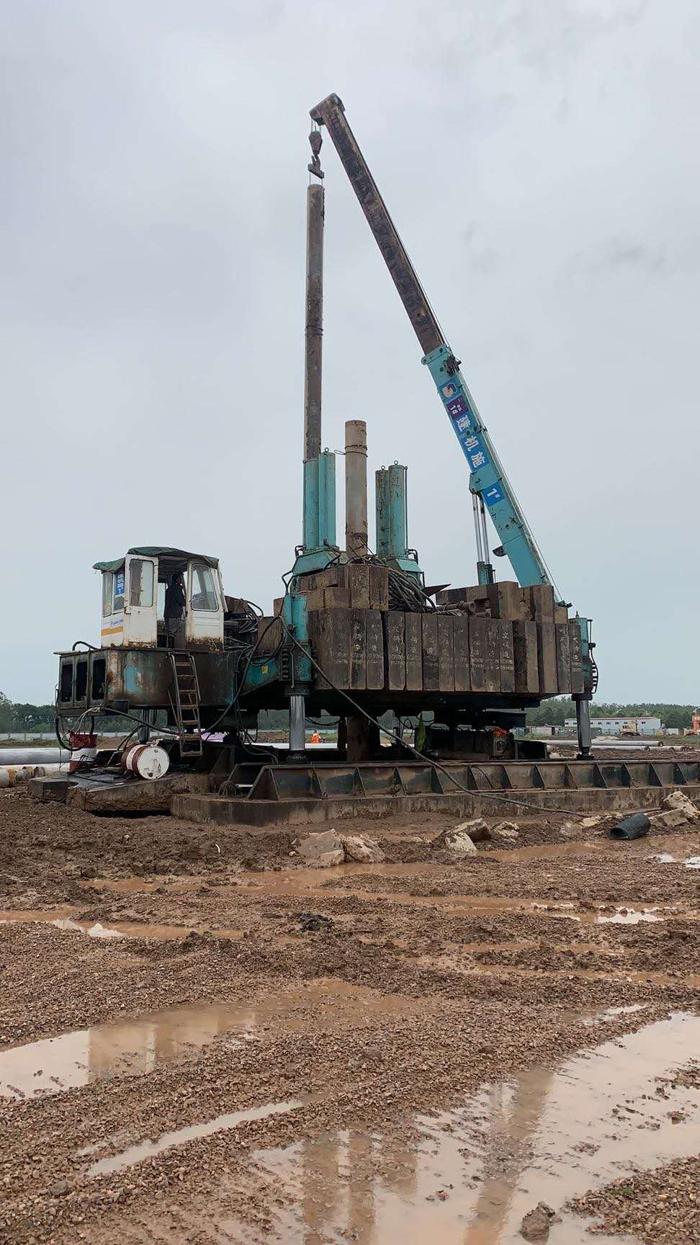

哈工大机器人集团武汉产业基地项目位于汉南区通江二路与通航大道交汇处,紧邻长江。该项目主要为预应力静压管桩及水泥土搅拌桩,实验楼、食堂及倒班楼为AB500-125管桩,共353根,1-8#厂房为AB400-95管桩,共1013根;消防水池及门房有700余根水泥土搅拌桩。我司在接到入场通知后应总包要求,积极组织机械设备入场,8月17日第一台800吨静压设备进场,但由于汛期未过,长江水位偏高,防汛部门禁止施工,甲方及总包也沟通无果,静压设备一直停滞到9月9日才正式开工。

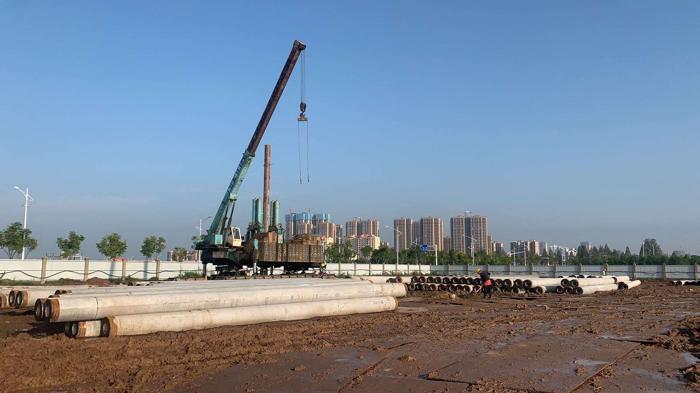

受汛期影响,总包工期一再延误,导致一开工便是催工期,为积极满足工期要求,我部于9月11日晚,又组织第二台静压设备进场。9月13日两台设备同时作业,主要施工任务是实验楼、食堂及倒班楼管桩。
天公不作美,开工不到两天,就逢连日大雨,场地严重滞水,现场总包提供的临时土路,根本无法保证送桩车辆进出,且施工场地经雨水冲泡,静压设备行走举步维艰。为尽快推动施工作业正常化,项目部多措并举,一是积极与甲方、监理提出要求对施工场地进行硬化处理;二是在项目经理的带领下,全员严格执行项目策划工作安排,做到了步调一致,责任到人,分工明确,如及时安排人员抽排积水,且在主楼附近赶挖排水沟进行引水;进钢板铺设临时道路;挖机进场配合处理场地等。三是重点抓实了安全文明施工管理,对违规操作,严格责令班组整改到位;加强施工现场安全用电管理,架空电缆线,工作和生活区域严禁使用大功率电器;安排杂工对进出车辆进行彻底冲洗,严禁带泥上路。截止9月25日,累计完成212根管桩。
接下来武汉仍然会持续降雨,项目部将严格做好各项管控工作和应急措施,确保项目建设顺利推进。 (郭山林)
