蓝光雍锦香榭桩基工程

发布日期:2020-08-11 查看次数:1556
详细介绍


8月正值武汉酷暑时节,继左岭中海项目完工后,第五工程部接连承建了蓝光雍锦香榭桩基工程。

该项目8月8日正式开工,由于现场没有网电,加上开工后连续一段时间被周边市民投诉,夜间噪音较大,被城管部门责令停工。另外,环境道路管控驻点检查严格,导致现场土方连续大量出土干扰施工,混凝土搅拌站供应不及时等问题。

针对上述问题,在项目经理的带领下,加强了现场内外管控,进一步明确了我方项目管理人员的工作职责。一方面加紧与甲方协调,多争取和土方单位的联系,路面车辆按要求上人员、上设备冲洗等措施,确保路面24小时干净整洁,随时做好接受城管驻点的检查;再则,协调土方出土时间,尽可能在晚间19点钟后出土,避开与砼罐车供应时间,使得我方砼罐车供应不受影响。

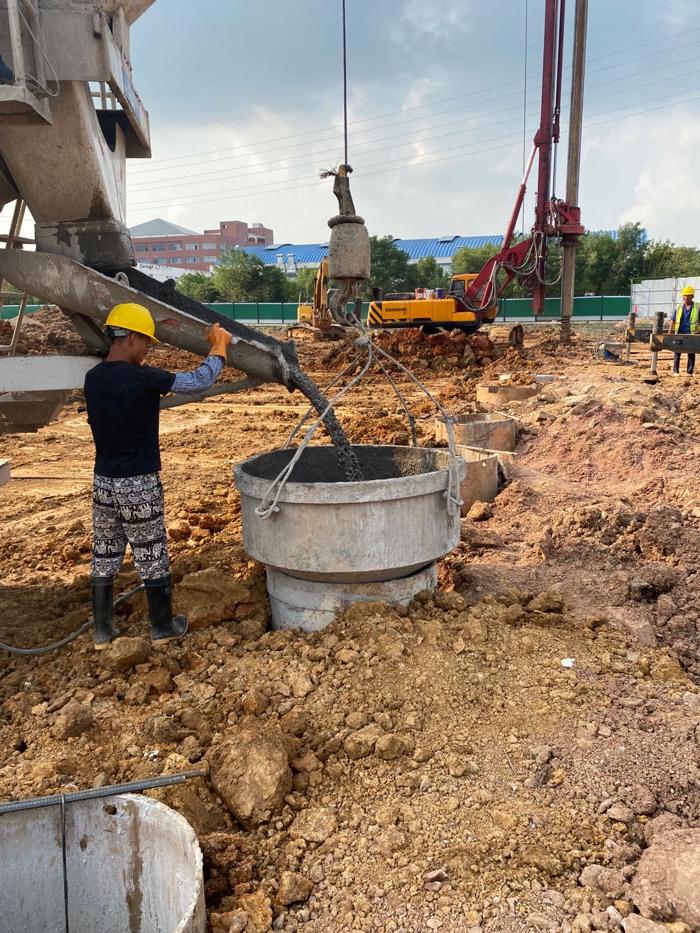

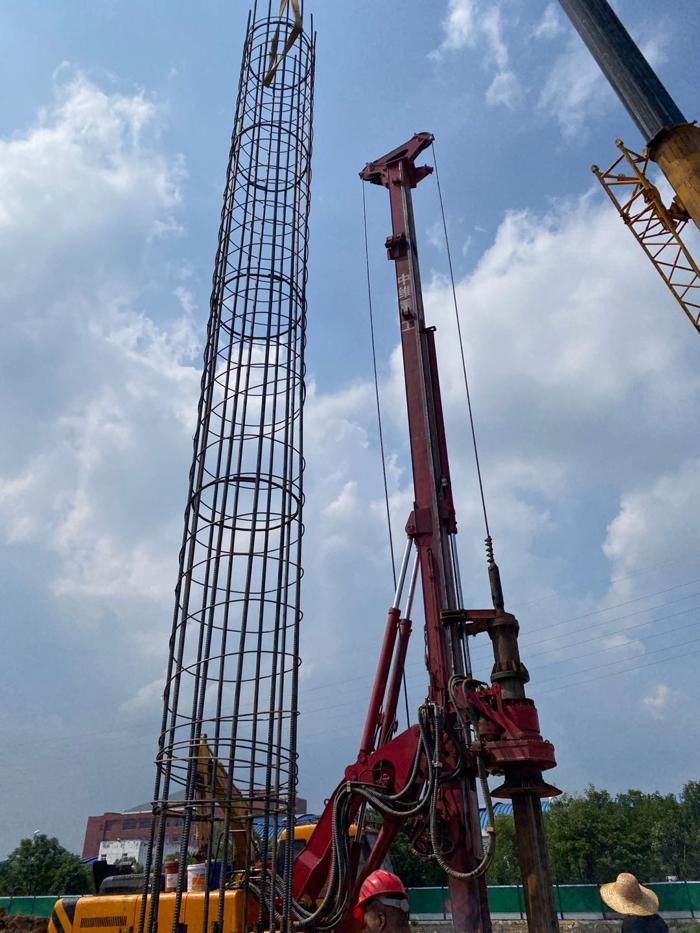

     另一方面针对外部环境及时调整施工时间段和节凑,项目部多次组织各班组人员集中开会讨论,合理安排作业时间,每日从清晨5点半开钻,至晚上17点半,共12小时为旋挖正常成孔下笼砼灌注时间;晚上22点前,旋挖停钻期间成孔下笼。

从月初开工到8月29日桩基完工,项目部全员上下一心,紧盯项目履约、安全文明施工、技术质量、成本管控等工作,积极克服困难,短暂的22天时间完成了678根支护桩。在冠梁和喷锚施工阶段,也提前走在甲方要求的节点之前,得到了甲方和监理的一致认可。

截止9月27日,完成678根支护桩,冠梁600米,喷锚近2000平方。接下来项目部会继续落实劳动竞赛方案中制定的工作目标,全力抓好生产,确保项目履约。   (高志能)

客服热线


Deprecated: Function split() is deprecated in /www/wwwroot/vh_26b7f155.us114.zidc.cn/home/foot.php on line 22
027-85550180
4008-038-986

请点击企业QQ咨询


Deprecated: Function split() is deprecated in /www/wwwroot/vh_26b7f155.us114.zidc.cn/home/foot.php on line 32
点击这里给我发消息 点击这里给我发消息
